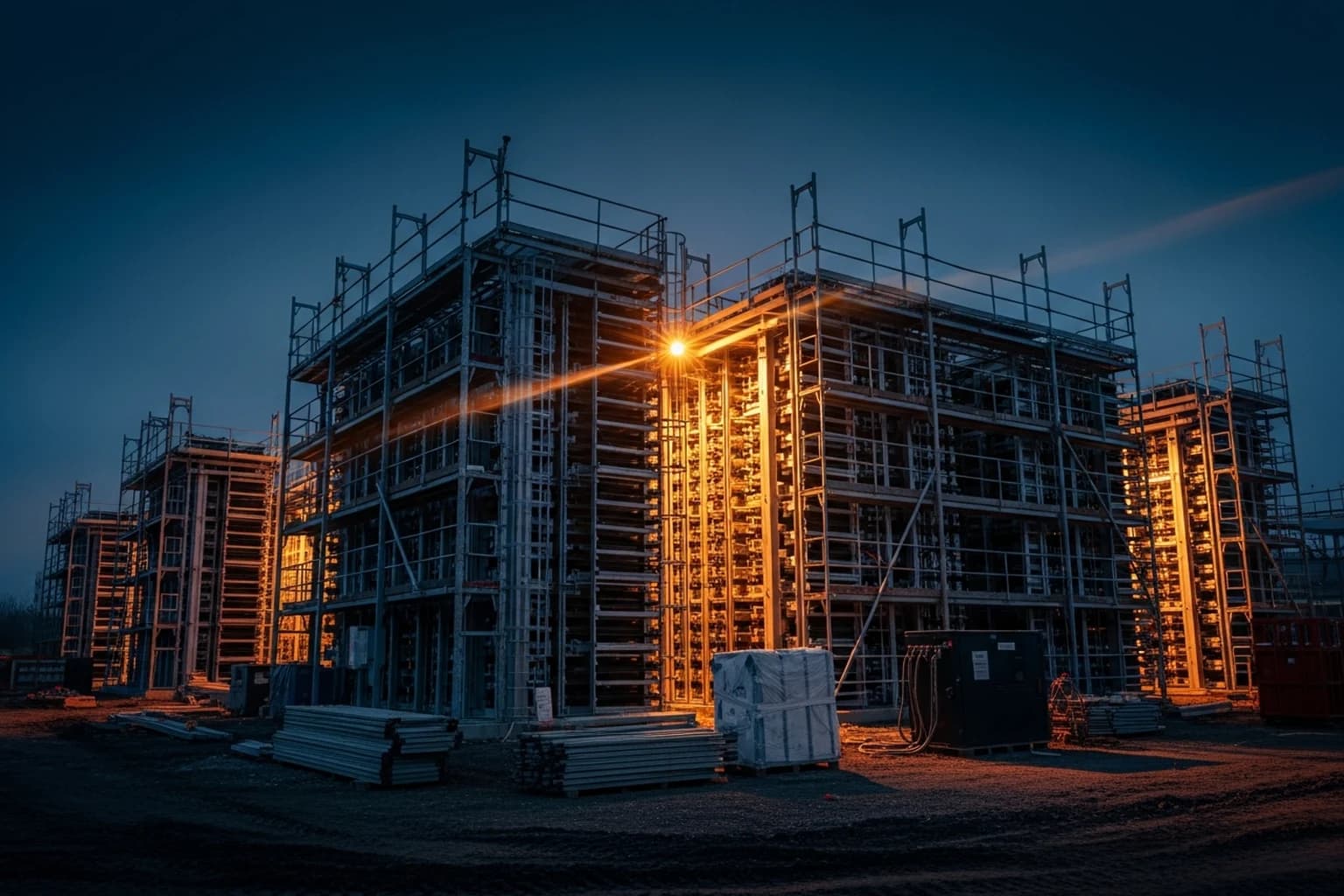

ECO STOR 2026: 716-MWh-Flaggschiff Förderstedt im Hochlauf, Schuby mit NORD/LB finanziert
AktuellesNewsStand: April 2026

ECO STOR 2026: 716-MWh-Flaggschiff Förderstedt im Hochlauf, Schuby mit NORD/LB finanziert

ECO STOR bringt 2026 die nächste Welle: Bollingstedt 238 MWh operativ, Schuby 238 MWh mit NORD/LB-Senior-Debt finanziert, Förderstedt 716 MWh mit Batterieanlieferung seit April und IBN-Hochlauf in H2/2026.

Batteriespeicher-ReportRedaktion

Veröffentlicht am

Das Wichtigste in Kürze

  • ECO STOR hat in Förderstedt am 27.04.2026 die XXL-Batterielieferung gestartet — 300 MW / 716 MWh brutto (DC) in drei modular zuschaltbaren Blöcken, IBN erster Anlagenteile in H2/2026
  • Schuby (100 MW / 238 MWh) ist mit NORD/LB-Senior-Debt und 5-Jahres-Tolling mit Alpiq als erster bankfähiger Großspeicher ohne Förderung strukturiert
  • Bollingstedt (103,5 MW / 238 MWh) ist seit Frühjahr 2025 operativ, vermarktet via enspired + Entelios — ECO-STOR-Zielmarke: 30 Standorte, 10 GWh bis 2030

Der deutsch-norwegische Batteriespeicher-EPC ECO STOR GmbH liefert 2026 den industriellen Beweis für die Skalierbarkeit deutscher Großspeicher. Innerhalb von zwölf Monaten hat das Unternehmen seine 238-MWh-Klasse erstmals in Betrieb genommen (Bollingstedt), den ersten ohne Förderung bankfinanzierten Schwester-Bau gestartet (Schuby) und mit Förderstedt den Bau des derzeit größten deutschen Batteriespeichers vorangetrieben — 300 MW, 716 MWh brutto (DC), ausgelegt auf zwei Voll-Zyklen pro Tag. Am 27. April 2026 startete die XXL-Logistikphase: bis zu 15 LKW-Bewegungen pro Tag liefern bis Ende Juni rund 300 System-Einheiten nach Stassfurt-Förderstedt.

Die ECO-STOR-Pipeline auf einen Blick

ECO STOR verantwortet die gesamte Wertschöpfung — Standortrecht, EPC, O&M. Nach der Restrukturierung Ende 2025 halten X-ELIO und Nature Infrastructure Capital (NIC) die Anteile; Å Energi ist ausgestiegen.

StandortKonfigurationStatusVermarktung / Partner
Bollingstedt (SH)103,5 MW / 238 MWhoperativ seit April 2025enspired (Spot/Intraday) + Entelios (Regelenergie)
Schuby (SH)100 MW / 238 MWhBau weit fortgeschritten, IBN 2026NORD/LB Senior-Debt + 5-Jahres-Tolling Alpiq
Förderstedt ECO POWER THREE (ST)300 MW / 716 MWh brutto (DC), 3 BlöckeBatterieanlieferung seit 27.04.2026, IBN H2/2026Logistik: Bremer Lloyd + Blue Water Shipping
Diespeck + Iphofen (BY)2× 21 MW / 24 MWh = 48 MWhoperativ seit 30.01.2023VERBUND + Kyon Energy + ECO STOR
7 kleinere Anlagen (Sulzberg, Elsteraue u.a.)je 8–16 MWhoperativ
Wengerohr (RP) + Trossingen (BW)600 MWh / 716 MWh (DC)Planungsphase

Zielmarke laut eco-stor.de: 30 Standorte, 10 GWh bis 2030 — Förderstedt allein 7 Prozent.

Förderstedt: Industrialisierung im XXL-Format

Förderstedt ist derzeit das größte im Bau befindliche Batteriespeicher-Projekt Deutschlands. An der Makrene 8 in 39443 Stassfurt-Förderstedt werden über 600.000 Batteriezellen in drei unabhängig betreibbare Blöcke gegliedert, die phasenweise ans Netz gehen — entscheidend für den Erlöshebel: erste Blöcke verdienen, bevor das letzte Modul steht.

Die Auslegung ist auf zweimal tägliches Auf- und Entladen dimensioniert — Doppel-Zyklen-Arbitrage zwischen Solar-Mittag und Nacht-Last sowie Wind-Wochenwellen. Rechnerisch können 716 MWh zwei Stunden lang rund 500.000 Haushalte versorgen; erlösseitig zählt nicht die einzelne Vollladung, sondern der doppelte Spread-Hub pro Tag.

Was bedeutet Doppel-Zyklen-Arbitrage?

Klassische Speicher fahren oft 1 Voll-Zyklus pro Tag. Förderstedt ist auf 2 Voll-Zyklen pro Tag ausgelegt — etwa Solar-Mittag plus Wind-Nacht. Das verdoppelt theoretisch den Erlös pro MWh, erhöht aber die zyklische Batteriebelastung. Für Investoren relevant: bei der Anbieterprüfung immer nachfragen, auf welche Zyklenzahl pro Tag die jeweilige Anlage ausgelegt ist.

ECO-STOR-Vorstand Georg Gallmetzer zitiert am 27.04.2026: „Solche Projekte zeigen, was möglich ist, wenn Planung, Umsetzung und ein klarer Wille zusammenkommen." Die Inbetriebnahme erfolgt nicht als Stichtag, sondern als modularer Hochlauf über die zweite Jahreshälfte 2026 — der Projektname ECO POWER THREE ist der dritte Baustein einer wachsenden Serie.

Schuby: Bankfähig ohne Förderung — die strukturelle Wende

Während Förderstedt das Volumen-Statement ist, ist Schuby das Finanzierungs-Statement. Im Januar 2026 hat ECO STOR mit der NORD/LB eine Senior-Debt-Projektfinanzierung für den 100-MW-/238-MWh-Speicher vereinbart — gestützt auf einen 5-jährigen Tolling-Vertrag mit Alpiq vom November 2025. Tolling liefert die planbare Cashflow-Säule für die Banken; Senior-Debt macht das Projekt skalierbar, weil Eigenkapital nicht mehr 100 Prozent des CAPEX tragen muss; keine Förderung im Stack.

ECO-STOR-CFO Joern Rohland ordnet das als Modellfall ein: Die Finanzierung zeige, dass Batteriegroßspeicher in Deutschland ein kommerzielles Reifestadium erreicht hätten, in dem Projekte mit privatem Kapital und ohne Subventionen realisiert werden könnten.

Tolling vs. Stand-Alone-Vermarktung — der Trade-off

Schuby und Bollingstedt zeigen die zwei Erlöslogiken der Branche: Schuby (Tolling) liefert stabile Mietzahlung von Alpiq, aber kein Upside bei Strompreis-Spikes — Senior-Debt-fähig. Bollingstedt (Stand-Alone) ist direktvermarktet über enspired und Entelios — höhere Renditechance, aber Markterlöse schwanken. Welche Logik ein Anbieter wählt, ist eine zentrale Frage in der Due Diligence. Unser Anbieterprüfung dokumentiert pro Anbieter, ob Tolling, Stand-Alone oder Mischmodelle gefahren werden.

Bollingstedt + Bayern-Anker: Die Vermarktungs-Blaupause läuft

In Bollingstedt arbeitet ECO STOR seit April 2025 operativ — eingeweiht am 5. Juni 2025 mit 212.992 Batteriezellen, 512 Batterieschränken und 64 Batteriestationen. enspired (Spot/Intraday) und Entelios (Regelenergie) vermarkten im Tandem — das De-facto-Standard-Setup für Stand-Alone-Großspeicher. Der historische Anker liegt in Bayern: Diespeck und Iphofen (je 21 MW / 24 MWh) laufen seit Januar 2023 als Konsortial-Projekt mit VERBUND und Kyon Energy, ECO STOR als EPC-Partner.

Was das für den Markt bedeutet

Die 238-MWh-Klasse ist 2026 Serienware geworden — mit Förderstedt verschiebt ECO STOR die Spitze auf 716 MWh, eine Verdreifachung in zwei Jahren. Die NORD/LB-Schuby-Finanzierung zeigt, dass institutionelles Fremdkapital ohne Förderung in den deutschen Speichermarkt einsteigt; das beschleunigt den Zubau und entfernt die Skalen von Privatinvestor-Volumina. Förderstedt fügt sich in das gleiche Bundesland wie der Münch-Energie-500-MWh-Cluster — die Region zwischen Magdeburg und Halle wird zur ostdeutschen Speicher-Kernregion.

Für Investoren: Drei Fragen für das Anbieter-Gespräch

Die ECO-STOR-Pipeline ist institutionell finanziert und kein direktes Vehikel für Privatinvestoren. Sie ist aber der Benchmark, an dem sich kleinere IAB-Anbieter messen lassen müssen: (1) Vermarktungspartner — ist die Anlage bei einem etablierten Trader wie enspired, Entelios, Suena oder Alpiq angedockt? (2) Zyklen-Auslegung — auf wie viele Voll-Zyklen pro Tag ist die Anlage ausgelegt, und passt das zur Erlös-Rechnung? (3) Finanzierungslogik — eigenkapitalfinanziert oder mit Fremdkapital gehebelt, und welche Cashflow-Säule trägt die Tilgung? Unser Anbieterprüfung ordnet ein, der Markt-Hub liefert die deutsche Gesamt-Pipeline als Referenzrahmen.
